高层建筑地下室作为建筑结构的基础与重要功能空间,其施工质量直接关系到整体建筑的安全性、耐久性与使用功能。下面结合施工流程图示,系统解析高层建筑地下室施工的关键步骤与技术要点。
1. 勘察与方案设计
施工前需进行详细地质勘察,根据土层条件、地下水位及周边环境制定支护方案(如排桩、地下连续墙、土钉墙等)与降水方案。
2. 基坑开挖
采用分层、分段开挖方式,配合支护结构施工。大型工程常使用挖掘机与运土车联合作业,坑底预留人工清土层。开挖过程中需实时监测基坑变形,确保边坡稳定。
1. 地基处理
若地基土质软弱,需进行换填、夯实或桩基加固。桩基施工包括钻孔灌注桩、预应力管桩等,完成后进行桩头破除与检测。
2. 垫层浇筑
基坑验收合格后,浇筑100-150mm厚C15素混凝土垫层,作为防水层与基础底板的施工基面。垫层表面需压光处理,为后续防水施工创造条件。
1. 防水层施工
地下室防水通常采用“刚柔结合”方式:
- 柔性防水:在垫层上铺设SBS/APP改性沥青卷材或高分子自粘卷材,接缝处热熔焊接,四周上翻至外墙未来施工缝以上。
- 刚性防水:采用抗渗混凝土(如P6-P8等级)浇筑结构主体,并掺加膨胀剂减少裂缝。

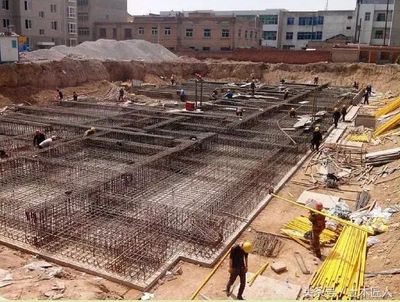

2. 底板钢筋绑扎与浇筑
- 先铺设底层钢筋,安装马凳筋后绑扎上层钢筋,预留墙体插筋。
- 设置止水钢板于施工缝处,安装降温水管控制大体积混凝土温度。
- 采用泵送混凝土连续浇筑,振捣密实,浇筑后覆盖养护防止开裂。
1. 墙柱施工
- 支设模板(常用木模或钢模),对拉螺栓中部需焊接止水环。
- 浇筑墙体混凝土前,清理施工缝并涂刷界面剂。
- 外墙拆模后及时施工防水层(如卷材+保护板)并回填土方。
2. 顶板施工
- 满堂脚手架支撑模板,绑扎双向受力钢筋。
- 预留管道井、通风井等孔洞,安装预埋件。
- 混凝土浇筑后达到强度方可拆模,必要时施加预应力。
1. 施工缝与后浇带
- 施工缝设置于底板以上300mm处,凿毛处理并安装止水带。
- 后浇带需保留至少42天,用微膨胀混凝土封闭。
2. 降排水与监测
- 全程采用管井降水保持坑底干燥,回填后方可停止降水。
- 运用传感器监测支护结构位移、周边建筑沉降及地下水变化。
3. 安全文明施工
- 基坑周边设置防护栏杆与警示灯,车辆出入口设洗车槽。
- 采用BIM技术进行管线综合排布,避免返工。
1. 结构验收
混凝土强度检测、防水层闭水试验、墙体垂直度与平整度测量合格后,进行隐蔽工程验收。
2. 土方回填
外墙防水保护层施工完成后,分层回填灰土或砂石,每层厚度≤300mm,采用压路机或打夯机压实。
###
高层建筑地下室施工是融合岩土工程、结构工程与防水技术的系统性工程。通过标准化流程、精细化管控与可视化技术(如施工动画模拟),可有效提升施工效率,保障“地下长城”的可靠性与耐久性,为地面以上结构的顺利施工奠定坚实基础。
